팝업스토어 준비 기간, 시공 의뢰는 오픈 몇 주 전에 해야 할까

출력물만 쓰는 공간과 기획부터 맡기는 공간의 일정이 어떻게 갈리는지 정리했습니다

2026. 10. 29. · 읽는 데 5분

팝업스토어 준비 기간, 시공 의뢰는 오픈 몇 주 전에 해야 할까

먼저 답부터 드리겠습니다. 현수막, 시트지 같은 실사출력물로만 공간을 구성하는 팝업이라면 늦어도 오픈 5영업일 전에는 연락을 주셔야 합니다. 기획 단계부터 함께 맡기시는 경우라면 4주 이상을 잡는 편이 안전합니다.

이 두 숫자가 팝업스토어 준비 기간을 가르는 기준입니다. 같은 팝업이라도 무엇을 만드느냐에 따라 필요한 시간이 완전히 달라지거든요.

물론 그보다 급한 프로젝트도 진행합니다. 다만 일정이 짧아지면 선택지가 줄어듭니다. 무엇이 줄어드는지를 아래에 적어두겠습니다.

흰 벽과 콘크리트 바닥만 있는 빈 팝업스토어 내부, 천장에 조명 라인이 설치되어 있다
아무것도 없는 상태에서 시작하면 일정이 길어집니다.

출력물만 쓰는데 왜 5영업일이 필요한가

현수막이나 시트지는 데이터만 넘기면 바로 출력되는 것처럼 보입니다. 실제로는 그 앞뒤에 일이 붙습니다.

시안을 확정하고, 실제 설치될 면의 치수에 맞게 출력 데이터를 다시 잡고, 출력을 걸고, 건조와 재단을 거쳐 현장에 들어갑니다. 설치 날짜도 공간 사정에 맞춰야 하고요. 영업일 기준이라는 점도 중요합니다. 주말과 공휴일이 끼면 달력상 날짜는 더 늘어납니다.

수정이 한 번 들어가면 그만큼 밀립니다. 그래서 5영업일은 여유가 아니라 최소치에 가깝습니다.

행사장 벽면 전체에 캐릭터 그래픽 대형 현수막이 걸린 모습, 옆에 사다리와 조명 장비가 있다백화점 실내에서 작업자가 사다리에 올라 주황색 벽면에 흰 시트지를 붙이는 장면

기획부터 맡기면 4주가 필요한 이유

기획이 들어가면 콘셉트를 잡고, 도면과 시안을 그리고, 확정된 도면으로 제작에 들어갑니다. 제작이 끝나야 현장 설치가 시작되죠.

목공 구조물이 들어가는 공간은 공정이 겹칩니다. 골조를 세우고 합판을 대고 도장이나 마감을 한 다음에야 그 위에 출력물과 시트지가 붙습니다. 순서를 바꿀 수가 없습니다.

고소작업차나 작업대가 필요한 공정은 장비 일정까지 맞춰야 합니다. 팝업은 오픈 날짜가 먼저 정해져 있는 일이라, 중간에 하루가 밀리면 뒤 공정 전체가 압축됩니다. 4주는 그 압축을 피하기 위한 시간입니다.

건물 외벽에 목재 골조와 합판을 덧대 파사드를 세우는 시공 장면, 고소작업대 위에 작업자가 올라가 있다팝업스토어 내부에서 레이저 레벨기를 세워두고 전시 부스와 패널을 설치하는 작업 현장고소작업차 바구니에 작업자 두 명이 올라 건물 상부 처마 부근을 작업하는 장면

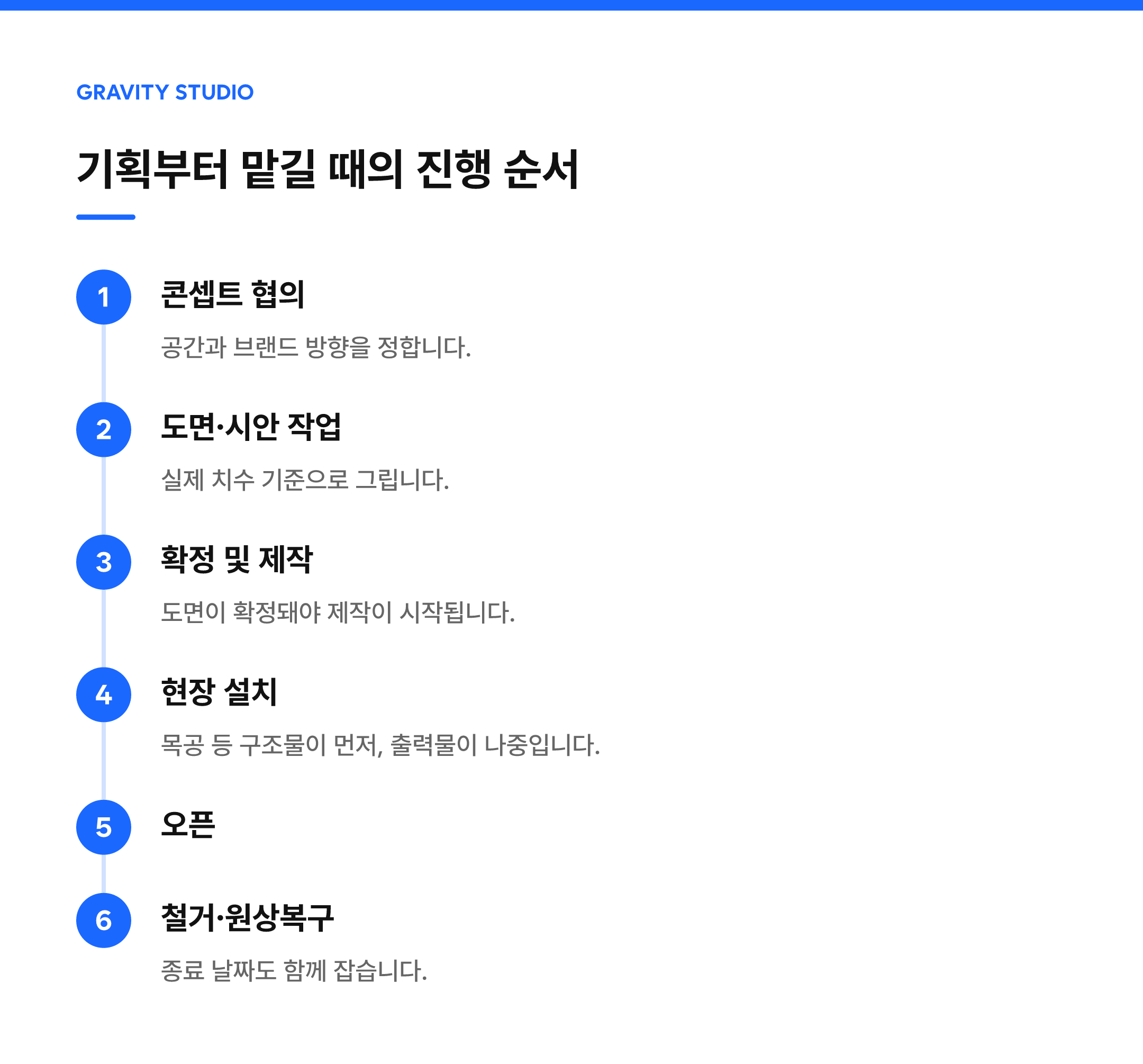

기획부터 맡길 때의 진행 순서 — 콘셉트 협의, 도면·시안 작업, 확정 및 제작, 현장 설치, 오픈, 철거·원상복구

경우별로 일정이 어떻게 갈리나

문의 주실 때 "무엇까지 맡기실지"만 알려주시면 일정 계산이 빨라집니다. 시안이 이미 있는지, 도면이 있는지, 목공이 들어가는지 세 가지면 대략 갈립니다.

시안과 도면이 모두 준비된 상태라면 제작과 설치 일정만 보면 됩니다. 아무것도 없는 상태에서 콘셉트부터 시작하면 그 앞에 기획 기간이 통째로 붙고요.

기와지붕 형태 목공 파사드와 대형 현수막, 줄서기 펜스가 설치된 팝업스토어 외관
오픈 당일 아침의 모습.

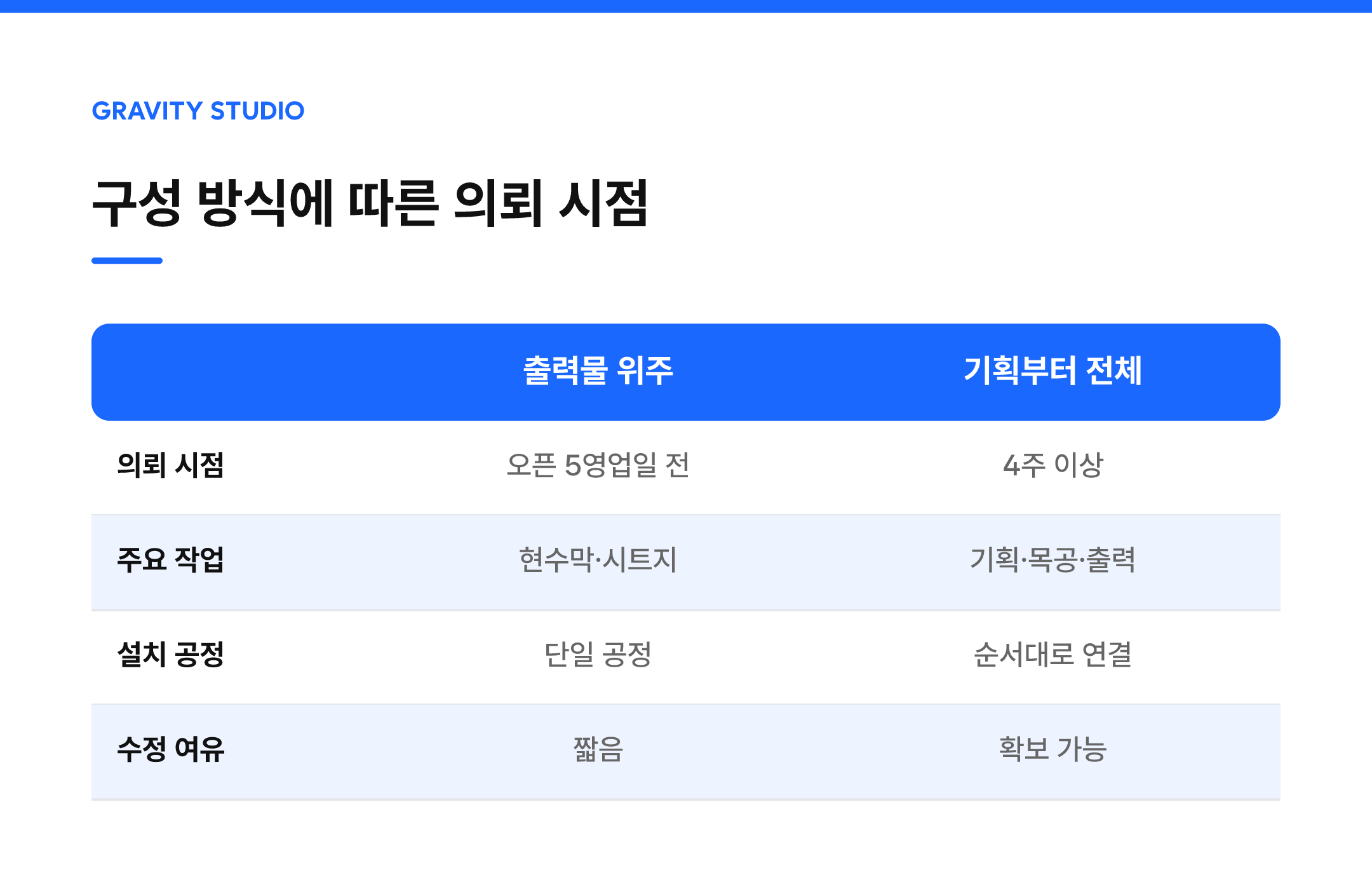

구성 방식에 따른 의뢰 시점 — 출력물 위주, 기획부터 전체 비교: 의뢰 시점, 주요 작업, 설치 공정, 수정 여유

급하면 못 하나요 — 자주 하는 오해

짧은 일정이라고 못 하는 것은 아닙니다. 긴급 프로젝트도 진행합니다.

다만 일정이 줄면 줄어드는 것이 있습니다. 시안 수정 횟수, 자재 선택의 폭, 샘플을 먼저 보고 결정할 기회 같은 것들이죠. 재고가 있는 자재로 방향을 좁혀야 할 수도 있습니다.

또 하나 자주 듣는 오해는 "철거는 신경 안 써도 된다"는 생각입니다. 팝업은 들어가는 날짜만큼 빠지는 날짜도 정해져 있습니다. 철거 시간과 원상복구 조건은 공간 계약서에 적혀 있는 경우가 많으니 문의 전에 한 번 확인해 두시면 좋습니다.

문의할 때 이것만 있으면 빨라집니다

오픈 날짜, 장소, 공간 사진 또는 도면. 이 세 가지가 있으면 가능한 일정인지 바로 답을 드릴 수 있습니다.

공간 도면이 없으면 현장에서 찍은 사진 몇 장이라도 괜찮습니다. 천장 높이, 바닥 상태, 출입구 폭이 보이면 반입 가능 여부부터 판단이 됩니다. 반입구가 좁아 구조물을 현장에서 조립해야 하는 경우가 꽤 있거든요.

엘리베이터 크기 때문에 패널을 둘로 나눠 올린 현장도 있었습니다.

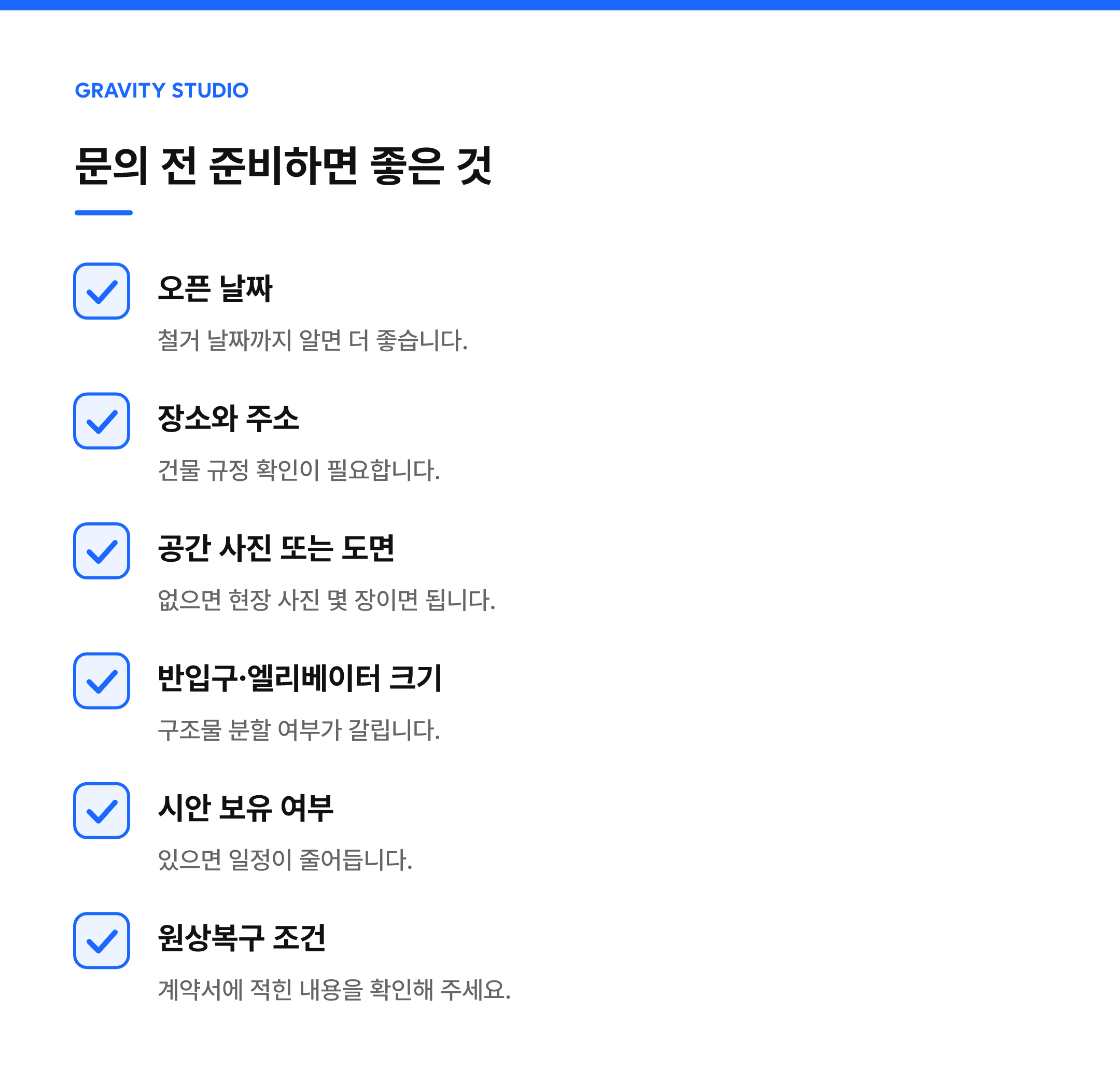

문의 전 준비하면 좋은 것 — 오픈 날짜, 장소와 주소, 공간 사진 또는 도면, 반입구·엘리베이터 크기, 시안 보유 여부, 원상복구 조건
구성 방식의뢰 시점비고
실사출력물 위주(현수막·시트지)늦어도 오픈 5영업일 전영업일 기준, 주말·공휴일 제외
기획부터 전체 의뢰4주 이상콘셉트·도면·제작·설치 포함
긴급 프로젝트별도 협의자재·수정 횟수에 제약이 생길 수 있음

자주 묻는 질문

시안이 이미 있는데도 5영업일이 필요한가요?

출력 데이터로 다시 잡는 작업과 출력, 재단, 설치 일정이 남아 있습니다. 시안이 완성돼 있으면 그만큼 앞단이 줄어드니, 파일을 먼저 보내주시면 가능한 일정을 바로 확인해 드립니다.

오픈까지 2주밖에 안 남았는데 진행 가능한가요?

구성에 따라 다릅니다. 출력물 위주라면 충분히 가능하고, 목공 구조물이 들어가면 범위를 조정하는 쪽으로 상의드립니다. 오픈 날짜와 공간 사진을 보내주시면 가능 여부부터 알려드립니다.

견적은 언제쯤 나오나요?

공간 정보와 만들 품목이 정리되면 산출합니다. 현장 상황에 따라 설치 조건이 달라지므로 실측이나 도면 확인 후 안내드립니다.

설치는 보통 언제 하나요?

공간 운영 시간에 따라 다릅니다. 백화점이나 쇼핑몰처럼 영업 중인 곳은 야간에 작업하는 경우가 많고, 단독 건물은 낮 작업이 가능하기도 합니다. 장소가 정해지면 그 공간의 반입·작업 규정에 맞춰 일정을 잡습니다.

철거도 같이 맡길 수 있나요?

가능합니다. 철거 날짜와 원상복구 조건을 미리 알려주시면 시공 단계에서 해체를 염두에 두고 구조를 잡습니다.

현장마다 조건이 다릅니다. 사진 보내주시면 상황에 맞게 안내드립니다.

프로젝트 문의하기
